DENÍČEK TURNOVSKÝCH ŘIDIČŮ, DÍL VIII.

0

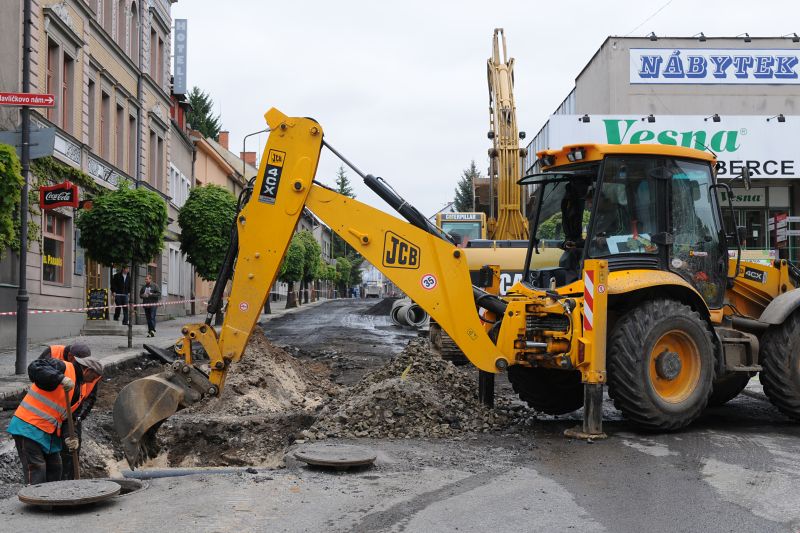

V sobotu 15. května začala v Turnově hlavní část prací na rekonstrukci kanalizace v ulici 5. května. Až do prvního červnového týdne půjde o nejzásadnější omezení v dopravě, které ve městě projekt Čistá Jizera vyvolal. I. etapa uzavírky ul. 5. května v Turnově představuje úsek podél celého Havlíčková náměstí a potrvá od 15. května pravděpodobně do 7. června. Původně měly průjezd aut městem zastavovat semafory pouhé dva týdny, nyní je pravděpodobnější třítýdenní omezení.

„Za prodloužení termínu se omlouváme. Prodloužit uzavírku v této části o týden je však výhodnější a jednodušší řešení. Chceme totiž udělat sítě i povrchy najednou při jedné uzavírce a neopakovat to samé komplikované omezení dopravy ještě jednou v létě,“ vysvětluje Dalibor Zmeko, investiční technik Vodohospodářského sdružení Turnov, které je investorem akce Čistá Jizera. Původně měla na rekonstrukci kanalizace plynule navazovat i rekonstrukce podkladních vrstev komunikace a povrchů (včetně chodníků), která je navazující investicí Libereckého kraje a města Turnov. Bohužel v současné době Krajská správa silnic Libereckého kraje teprve připravuje výběrové řízení, a tak bude dodavatel znám nejdřív za dva měsíce. Proto došlo na poslední chvíli k dohodě vedení města s Libereckým krajem, která umožní přednostně dokončit povrchy na náklady města v úseku u Havlíčkova náměstí již nyní.

Kritické tři týdny v turnovské dopravě budou organizovány takto:

Je uzavřena ulice 5. května v místě styku s Havlíčkovým náměstím. Objízdná trasa vede ulicemi Jana Palacha, Antonína Dvořáka, Markovou, Mariánským náměstím a ulicí 28. října. V opačném směru automobily od nemocnice projíždějí ulicí 28. října, Mariánským náměstím a Markovou ulicí na náměstí Českého ráje. Křižovatka Mariánské náměstí – Markova ulice je řízena světelnou signalizací, což způsobuje dopravní zácpy zejména ve špičkách ráno a odpoledne ve všední dny. Pro zachování maximální plynulosti provozu je v ulici 28. října omezeno zastavení vozidel v době od 7.00 do 17.00 hodin. (Osobní automobily mohou také ve směru z náměstí na Hruštici jako náhradní trasu použít Skálovu ulici.)



II. etapa uzavírky ul. 5. května v Turnově představuje úsek od horní části Havlíčkova náměstí (OD Vesna) po křižovatku s ulicí Kinského a Husovou (u Borovičků) a potrvá od 7. června do podzimních měsíců 2010 (včetně realizace nové komunikace). V této etapě již bude objízdná trasa převedena obousměrně přes Havlíčkovo náměstí z ulice 28. října přes ulici 5. května k náměstí Českého ráje. V tomto období by už plynulost provozu neměla být tak výrazně narušena.



 V I. a II. etapě prací není funkční autobusová zastávka Havlíčkovo náměstí. Náhradně je zřízena zastávka v ulici Kinského (ulice Kinského je průjezdná pouze pro autobusy a dopravní obsluhu a je v ní zákaz stání a zastavení). Zastávka u nemocnice a zastávka U Borovičků zůstávají funkční.



OSTATNÍ DOPRAVNÍ OMEZENÍ



* ULICE ANTONÍNA DVOŘÁKA. Ulice je již po rekonstrukci kanalizace průjezdná pro veškerou dopravu v obou směrech, byl zde položen nový asfaltový povrch.


* ŽIŽKOVA A HUSOVA ULICE (zadní část). Předběžný termín plného zprovoznění obou ulic je do konce května. Obě ulice jsou již pro plynulý průjezd provizorně otevřeny, v některých místech ještě probíhají dokončovací práce. Asfaltové vrstvy, které jsou zde nyní položeny, nejsou ještě definitivní. Finální vrstvy zde budou položeny až v příštím roce. Důvodem je možné poškození komunikace při objížďkách, které si vyžádá rekonstrukce ulice 5. května.



* ALEJ LEGIÍ. Zde je pokládána nová kanalizace v zeleném pásu mezi vozovkou a zahradami rodinných domů. Průjezd ulicí je umožněn v jednom pruhu. Práce tady budou ukončeny do konce června 2010.



* DOLÁNKY. V Dolánkách již byly hlavní kanalizační řady dokončeny a v současné době probíhá realizace veřejných částí kanalizačních přípojek. Následně zde bude probíhat stavba velké čerpací stanice odpadních vod v zelené ploše u mostku přes Jizeru. Realizace finálních asfaltů je naplánována na přelom června a července 2010.



* BUKOVINA U DOLÁNEK. V současné době byly práce z technických důvodů přerušeny pravděpodobně až do konce května 2010.



* PALACKÉHO ULICE – U HŘIŠTĚ. Práce v této lokalitě budou definitivně ukončeny v první polovině června, v současné době toto staveniště nezpůsobuje žádná dopravní omezení.



* NUDVOJOVICE. Zde již byly hlavní kanalizační řady dokončeny. V nejbližší době budou zahájeny práce na veřejných přípojkách. V přípravě je stavba velké čerpací stanice odpadních vod v zelené ploše u Jizery.



* U TŘÍ SVATÝCH. Kanalizace v celé lokalitě byla dokončena, byly zde položeny nové asfaltové povrchy. Práce v této části byly dokončeny.



* ULICE NA STEBNI. Práce zde musely být zastaveny do projednání nové přeložky plynu s vlastníkem plynovodu RWE. Realizace kanalizace v tomto úseku je velice složitá (množství sítí ve stísněném prostoru). Nyní jsou již všechny náležitosti vyřízeny a práce zde byly znovu zahájeny. Příjezd do zadní části ulice je uzavřen, staveniště je nutno objíždět přes Vrchhůru (ulicí Vrchovina).



 * TÁZLEROVA ULICE. Nyní se pracuje v zadní části této ulice, práce se přesouvají od polikliniky směrem k Hluboké ulici. Příjezd dopravní obsluze je umožněn až k aktuálnímu pracovnímu místu staveniště. Předpokládané ukončení prací na kanalizaci je do konce července. Komplexní úprava povrchů bude provedena do konce října 2010.



* ZBOROVSKÁ ULICE. Zahájení prací zde bylo naplánováno v úseku od Zelené cesty směrem ke Károvsku na začátek května 2010. Zahájení však bylo zkomplikováno souběžnou investicí plynařů (výměna plynovodu v tomto úseku). Stavební firma plynáren začala pracovat teprve v prvním květnovém týdnu, což znamená, že stavební práce na kanalizaci budou zahájeny pravděpodobně až na přelomu května a června.



* JIRÁSKOVA ULICE. Stavební práce byly zahájeny ve spodní části ulice (napojením z Trávnice). Práce se budou pomalu přesouvat nahoru směrem k náměstí Českého ráje. Jiráskova ulice je pro průjezd uzavřena.



* KONĚVOVA ULICE. Práce byly zahájeny v křižovatce s ulicí Žižkovou. Následně se bude ulicí pokračovat směrem nahoru k Zelené cestě. Staveniště bude nutné objíždět přilehlými ulicemi vilové čtvrti.



* HRUBOSKALSKÁ ULICE. Práce budou zahájeny v těchto dnech ve spodní části ulice (v křižovatce s ulicí Na Stebni) a pomalu se budou přesouvat nahoru až k poslední nemovitosti v této ulici. Vzhledem ke stísněným prostorovým podmínkám bude ulice v aktuálním pracovním úseku úplně uzavřena. Do oblasti nad staveniště se dostanete místní účelovou komunikací z ulice Křišťálové (přes sídliště Výšinka).



* TŘEŠŇOVÁ ULICE. Práce byly zahájeny na začátku května ve spodní části Třešňové ulice (nad autobusovou zastávkou Na Kamenci) a pomalu se přesouvají nahoru ke konci této ulice. Vzhledem k tomu, že je tato ulice slepá, není možno zajíždět do její zadní části žádnou objízdnou trasou. Jestliže zde nebydlíte, do ulice vůbec nejezděte.



* KOŇSKÝ TRH. Práce se tu v zimě zastavily z důvodu přeložky plynovodu, ta byla začátkem května dokončena a práce na kanalizaci zde byly opět zahájeny. Toto staveniště nezpůsobuje žádné podstatné omezení dopravy.



* ULICE NA KAMENCI. Stavební práce v první fázi probíhaly v zahrádkách pod silnicí, kde se nová kanalizace napojuje na stávající stoku vedoucí do Pelešan. Nyní se již stavba dostala ke státní silnici I/35, kde byly provedeny protlaky pod komunikací. Následně budou práce probíhat na výstavbě kanalizace podél silnice I/35 v chodníku (vliv na dopravu bude minimální).



Dopravní omezení, která se připravují



* HUSOVA ULICE – 1. ČÁST, bude se realizovat v letních měsících jako navazující stavba na stavbu v ulici 5. května.



(Tento průběžně aktualizovaný informační servis pro obyvatele a návštěvníky města vzniká ve spolupráci s Vodohospodářským sdružením Turnov.)
